Start schouw woningen
mei 2024
Start graafwerkzaamheden
juli 2024
Eerste woningen aansluiten
en diensten actief in
begin
2025
Einde project
voorjaar 2026
We hebben ons gebied voor de netwerkaanleg opgedeeld in PoP-gebieden. Een PoP is een cruciaal punt waar alle verbindingen vanuit een wijk samenkomen en de apparatuur van de providers staat. We hebben al een eerste planning voor 5 PoP-gebieden. Zodra we de planning voor de overige gebieden hebben, zetten we deze op de website.
Binnen de gebieden maken we onderscheid tussen de kern en het buitengebied, met een specifieke aanpak. We werken van kern naar kern en vervolgens naar het buitengebied. Deze werkwijze herhalen we per gebied. De onderstaande planning is een richtlijn; bij wijzigingen informeren we u.
PoPGebied | Schouwen | Graafwerkzaamheden | Huisaansluitingen |
---|---|---|---|
ALH-01 | |||
Kern | Gereed | Gereed | jan 2025 - feb 2025 |
Buitengebied | Gereed | Gereed | feb 2025 - feb 2025 |
ASV-03 | |||
Kern | Gereed | jan 2025 - feb 2025 | feb 2025 - mrt 2025 |
Buitengebied | Gereed | jan 2025 - mrt 2025 | mrt 2025 - apr 2025 |
ASV-01 | |||
Kern | Gereed | feb 2025 - mrt 2025 | mrt 2025 - apr 2025 |
Buitengebied | Gereed | mrt 2025 - jun 2025 | jun 2025 - jul 2025 |
ASV-02 | |||
Kern | Gereed | mrt 2025 - apr 2025 | mei 2025 - jul 2025 |
Buitengebied | Gereed | jun 2025 - aug 2025 | jul 2025 - okt 2025 |
ODK-01 | |||
Kern | jan 2025 - mei 2025 | apr 2025 - mei 2025 | jun 2025 - jul 2025 |
Buitengebied | jan 2025 - nov 2025 | apr 2025 - dec 2025 | okt 2025 - jan 2026 |
BGE-01 | |||
Kern | mrt 2025 - jun 2025 | jul 2025 - sep 2025 | okt 2025 - dec 2025 |
Buitengebied | mrt 2025 - sep 2025 | jul 2025 - dec 2025 | okt 2025 - mrt 2026 |
NGV-01 | |||
Kern | mei 2025 - sep 2025 | jul 2025 - dec 2025 | okt 2025 - dec 2025 |
Buitengebied | mei 2025 - jan 2026 | jul 2025 - mrt 2026 | jan 2026 - mrt 2026 |
VIV-01 | |||
Kern | |||
Buitengebied | |||
WLS-01 | |||
Kern | nog geen initiële planning | ||
Buitengebied | nog geen initiële planning | ||
BKL-01 | |||
Kern | nog geen initiële planning | ||
Buitengebied | nog geen initiële planning | ||
MAS-01 | |||
Kern | nog geen initiële planning | ||
Buitengebied | nog geen initiële planning | ||
NOD-01 | |||
Kern | nog geen initiële planning | ||
Buitengebied | nog geen initiële planning |

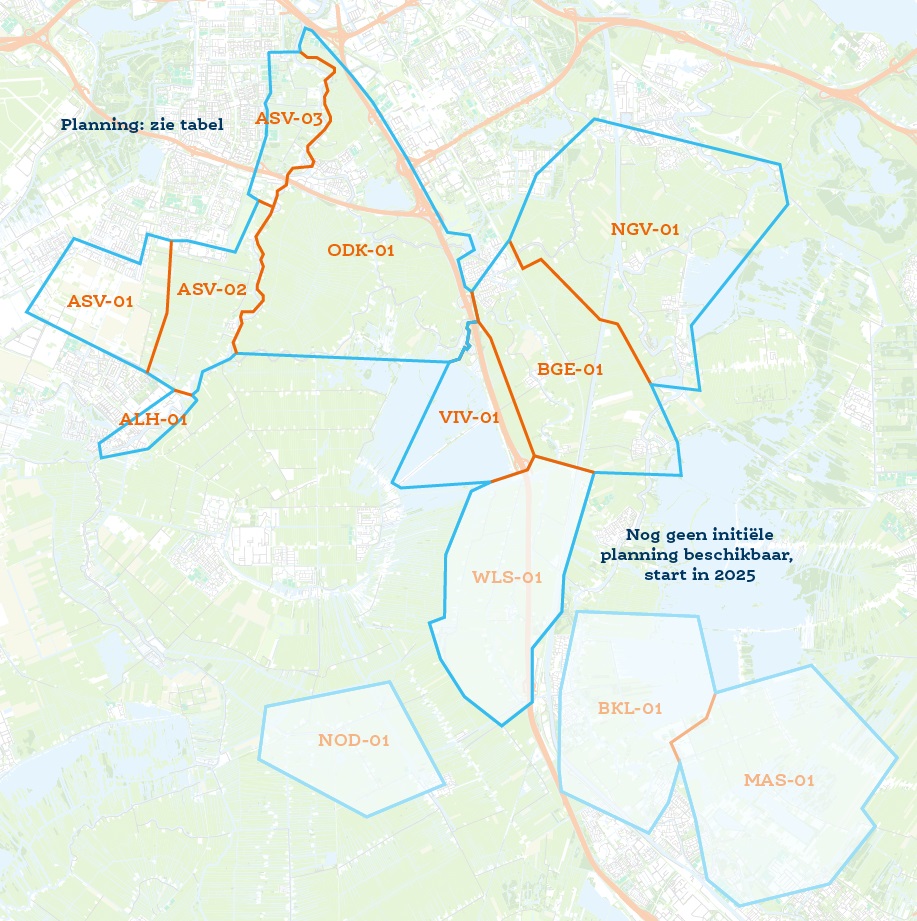

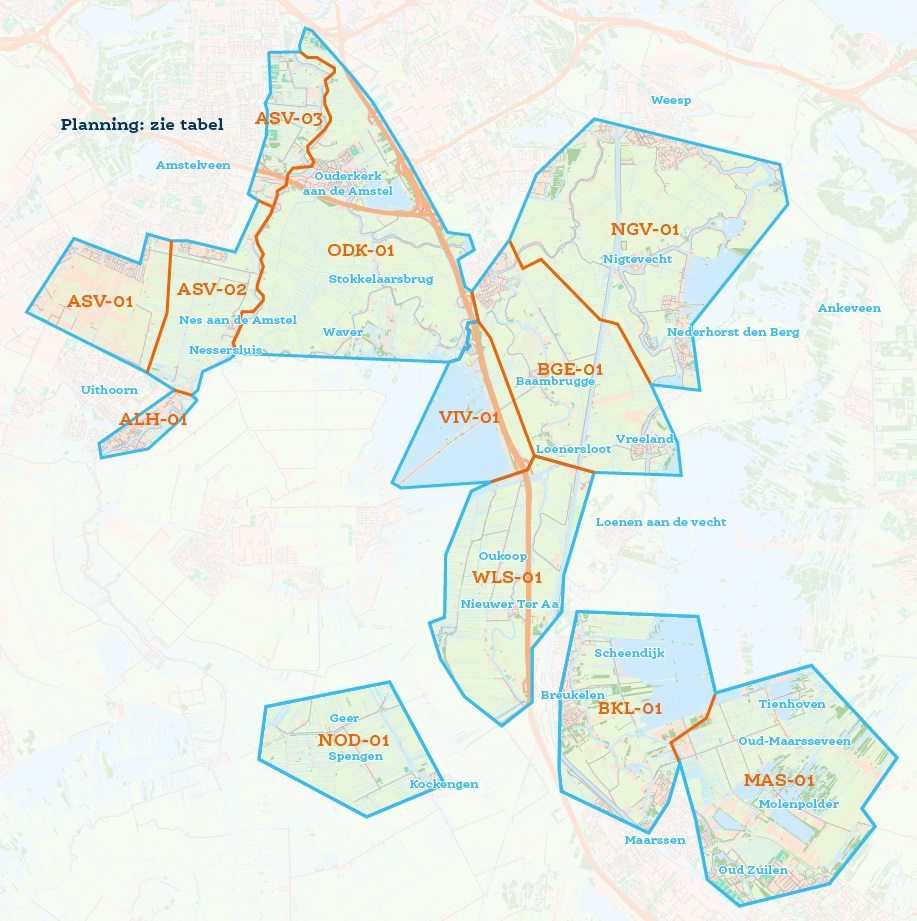

We hebben een nieuwe gebiedskaart samengesteld waarop u kunt zien dat het gebied is onderverdeeld in verschillende PoP-gebieden.
De aanleg van glasvezel zal bestaan uit verschillende stappen, en we zullen u graag uitleggen wat deze stappen zijn. Op deze manier zorgen we ervoor dat u goed op de hoogte blijft van het proces en de voortgang van de glasvezeluitrol in uw regio.
Schouwen van de woningen
Voordat we huisaansluitingen kunnen aanleggen, worden de aangemelde woningen eerst geschouwd. De aannemer inventariseert waar uw aansluiting moet komen, meestal is dit in de meterkast. Mocht dat niet kunnen dan zal in overleg met u een andere plaats gekozen worden. Als u niet thuis bent, wordt een niet-thuis kaart achtergelaten om een afspraak in te plannen.
Graafwerkzaamheden
We graven geulen langs de weg en leggen speciale buizen voor de glasvezelkabels. Ook maken we de verbinding van de weg tot de gevel van uw woning. De huisaansluiting volgt op een later moment.
Aanleg in uw woning
Enkele weken voor de aansluiting stuurt de aannemer u een brief of neemt telefonisch contact op voor een afspraak. Zonder afspraak kunnen zij de huisaansluiting niet maken.
Heeft u zich tijdens de vraagbundeling niet aangemeld of niet kunnen aanmelden? Maar wilt u dit nu alsnog doen? Dan kunt u op deze website de postcodecheck invullen. Zo weten wij dat u graag nog aangesloten wilt worden op het glasvezelnetwerk.
Tijdens de vraagbundeling gold er een speciaal aanbod. Nu de vraagbundeling voorbij is, kijken wij per situatie wat de voorwaarden zijn. Wij sturen u in ieder geval binnen 2 weken vrijblijvend deze voorwaarden.
Doe hier de postcodecheck om kenbaar te maken dat u graag toch aangesloten wilt worden.
Afgelopen maand zijn er twee nieuwe PoP-centrales geplaatst in het gebied ALH-01 in Amstelhoek en ASV-03 in Amstelveen. Dit zijn essentiƫle onderdelen voor de werking van het glasvezelnetwerk...
Lees verder
Het is officieel herfst! En terwijl de bladeren langzaam op de grond vallen, zijn wij druk bezig met de glasvezelkabels ín de grond. Tijd om u op de hoogte te houden van de ontwikkelingen rondom onze aanleg in Amstel, Vecht en Venen...
Lees verder
De zomervakantie zit er weer op. Tijd om weer met frisse energie vooruit te kijken en ons klaar te maken voor het nieuwe seizoen. Met dit bericht houden we u op de hoogte van alle ontwikkelingen rondom onze aanleg in Amstel, Vecht en Venen...
Lees verder
